📁착공계·현장인수증·선임계 서류 모음

기록지 한 장에 적으면 현장인수증 · 착수계 · 현장대리인 · 안전 · 환경 · 품질관리자 선임계 · 관리계획서 · 산업안전보건관리비 · 환경보전비 사용계획 · 예정공정표 · 동원인력 · 장비동원계획 · 현장 배치 확인표(현행 서식)에 저절로 들어갑니다. 공정표 막대, 설계 대비 인원 · 장비 차이, 환경보전비 최저요율이 자동입니다.
이렇게도 부릅니다 — 착공서류 양식 · 현장인수증 양식 · 현장대리인 선임계 · 안전관리자 선임계
📂 착공·공무원본 틀 · 새로 만듦자동 계산 · 작성 예시인쇄 29쪽시트 21장64KB
✍️ 이렇게 쓰세요 — 엑셀을 받아 채우는 것보다 빠르게 — 종이의 칸을 누르고 쓰면 계산은 저절로, PDF 는 한 번에.
  1. 칸을 누릅니다 — 종이에서 옅은 파란 칸이 쓰는 칸입니다. 누르면 화면 아래에 큰 «쓰는 칸» 이 뜨고, 위에 그 칸 이름(예: 공사명 · 계약금액 · 공종 3번째 줄)이 나옵니다.
  2. 쓰고 Enter — Enter(또는 «다음 칸 ▶»)를 누르면 다음 칸으로 넘어갑니다. PC 는 Tab 으로 옆 칸, Shift+Tab 으로 앞 칸, 여러 줄은 Alt+Enter 입니다. 금액은 쉼표 없이 쳐도 되고, % 칸은 3.5 처럼 치면 3.5% 가 됩니다. 날짜 칸은 달력에서 고르거나 «오늘» 을 누릅니다. 고르는 칸(양호 · 불량 같은 것)은 단추를 누릅니다.
  3. 사진 칸 — 공사 사진대지처럼 사진 칸이 있는 서식은 그 칸을 누르면 «📷 사진 고르기 · 📸 찍기» 가 뜹니다. 내 컴퓨터(폰은 앨범 · 카메라)에서 고르면 칸 안에 비율대로 저절로 들어가고, 여러 장을 고르면 아래 사진 칸으로 차례로 들어갑니다. 종이에 끌어다 놓아도 됩니다. 사진에 찍은 날이 있으면 촬영일 칸도 채워집니다. 사진은 서버로 가지 않습니다.
  4. 계산은 저절로 — 하늘색 칸(합계 · 누계 · 금액 한글 표기 · 비율 · 일수)은 엑셀 서식과 같은 수식으로 저절로 채워집니다. 손으로 고치지 않아도 됩니다 — 누르면 «자동 계산 칸» 이라고 알려 드립니다.
  5. 한 번 쓰면 다른 서식에도 — 공사명 · 회사명 · 발주기관 · 계약금액 · 공사기간 · 현장대리인 같은 칸은 한 번 쓰면 다른 서식을 열 때 먼저 채워 둡니다. 작성일 · 일자는 오늘 날짜로 들어갑니다. 다르면 그 칸만 고치세요.
  6. 쓰던 것은 저절로 남습니다 — 창을 닫았다가 다시 열어도 쓰던 그대로입니다. 여러 벌을 남기려면 «💾 저장» — «📂 저장한 것» 에서 불러오기 · 복사해 새로 · 지움. 작업일보처럼 날마다 쓰는 서식은 어제 것을 «복사해 새로» 열면 날짜는 오늘로, 전일 값은 어제 누계로 채워집니다.
  7. PDF 저장 · 인쇄 — «📄 PDF 저장» 을 누르면 종이 그대로 PDF 파일이 내려받아집니다(폰도 됩니다). «🖨 인쇄» 는 바로 프린터로. 쪽이 많은 서식은 «쪽» 칸에 1-3, 7 처럼 적으면 그 쪽만 나옵니다. 시트가 여럿이면 ☑ 를 뺀 시트는 넣지 않습니다.
  8. 처음 보는 서식은 «✍ 예시 채우기» — 가상의 현장으로 다 채운 모습이 종이에 들어갑니다. 무엇을 어디에 쓰는지 보고 «🧹 빈칸으로» 를 누르면 다시 빈 서식(공사명 · 회사명은 남김)입니다.
  9. 폰에서는 — 종이를 크게 보여 드립니다 — 옆으로 밀어 보고, «- +» 로 크기를 바꿉니다. 칸을 누르면 그 칸이 가운데로 오고, 쓰는 칸은 아래에 뜹니다.
  10. 내 기기에만 남습니다 — 쓴 내용은 서버로 가지 않고 이 기기(이 브라우저)에만 남습니다. 다른 기기에서 이어 쓰려면 PDF 로 저장해 두세요. 브라우저 기록을 지우면 쓴 것도 지워집니다.
  11. 엑셀이 꼭 필요하면 — 손으로 쓰실 분을 위해 칸 틀만 있는 «빈 틀 엑셀» 도 드립니다(자동 계산 없음). 계산 · 저장 · PDF 는 이 화면에서 하시는 것이 빠릅니다.
🧰 사이트에서 바로 쓰기
⚡ 공사서류 원클릭 — 이 서류를 사이트에서 바로
공사명 · 계약금액 · 기간 · 대표자를 한 번만 적으면 이 서류와 함께 착공 · 기성 · 준공 · 하자 서류 34가지가 채워집니다. 화면에서 A4 그대로 보고 칸을 고쳐 인쇄 · 엑셀로도. 관급 · 민간 모두.
열기 →
미리보기

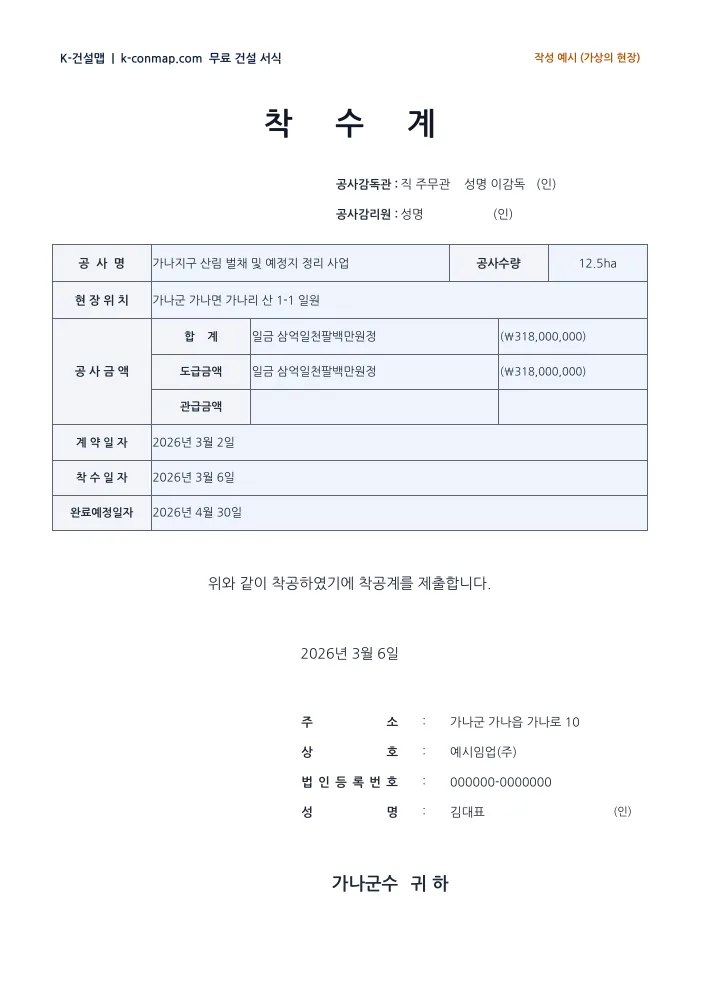

착공계·현장인수증·선임계 서류 모음 착수계 — 작성 예시 미리보기
착수계 — 작성 예시

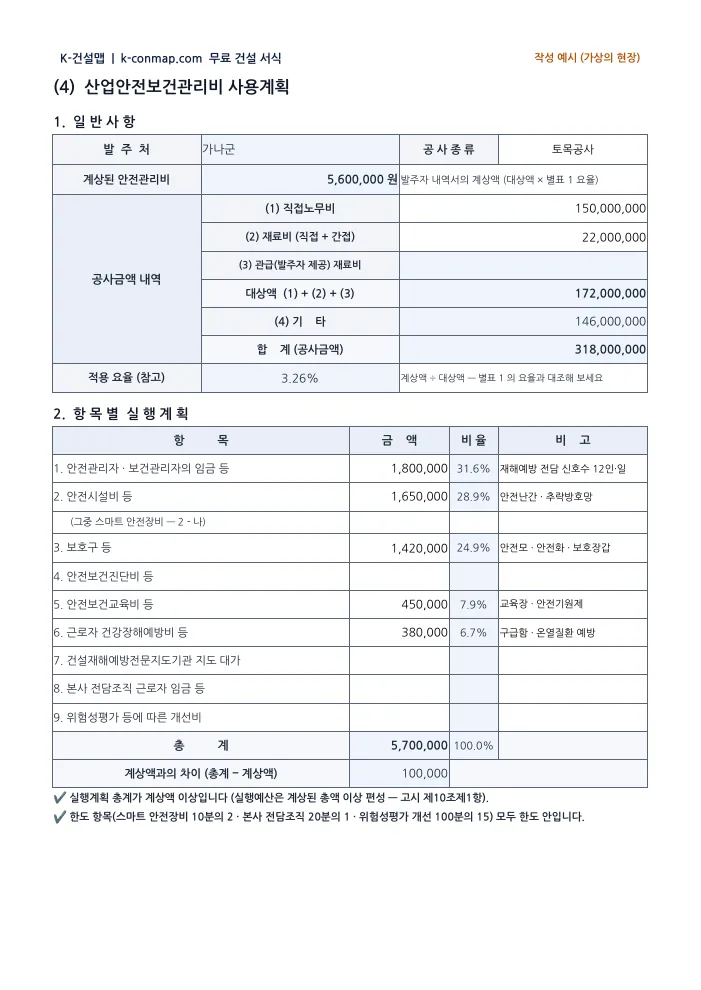

착공계·현장인수증·선임계 서류 모음 산업안전보건관리비 사용계획 — 작성 예시 미리보기
산업안전보건관리비 사용계획 — 작성 예시

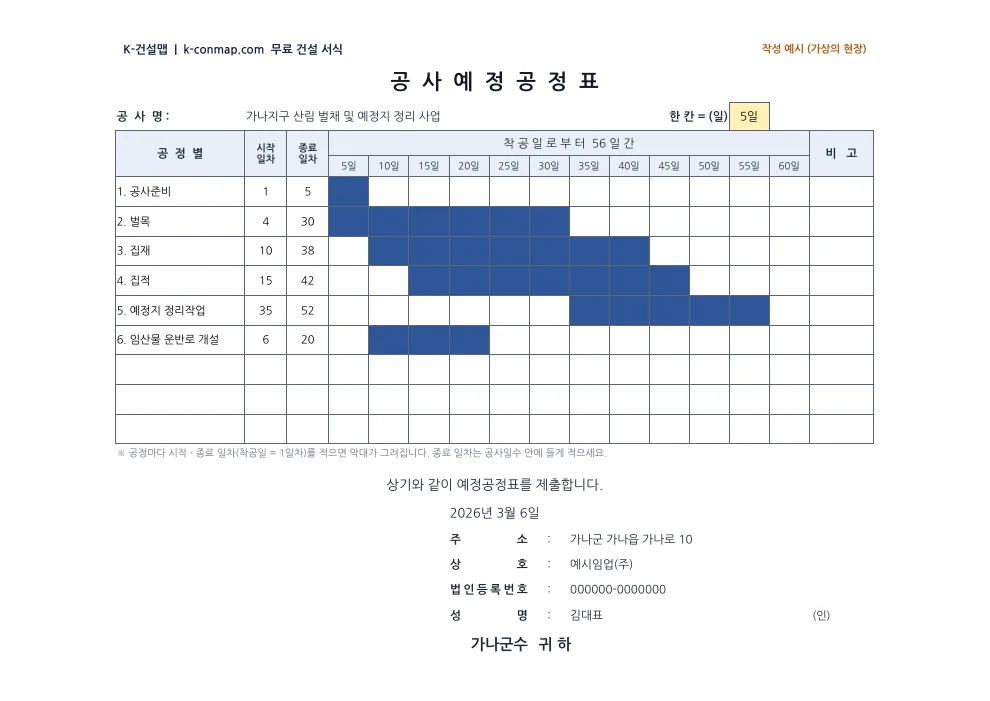

착공계·현장인수증·선임계 서류 모음 예정공정표 — 작성 예시 미리보기
예정공정표 — 작성 예시

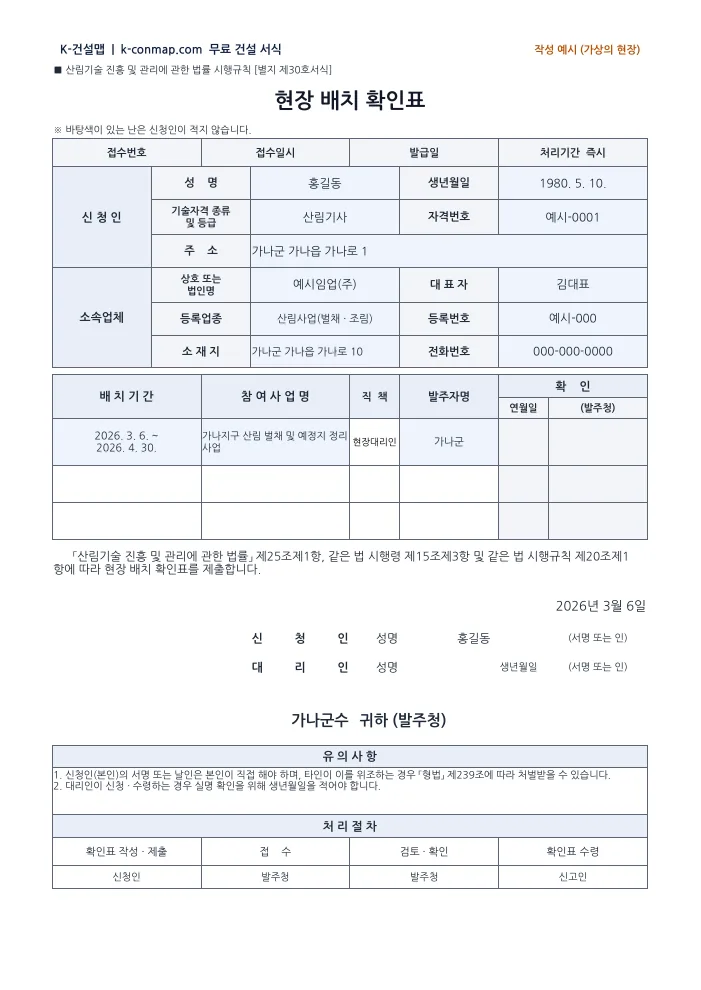

착공계·현장인수증·선임계 서류 모음 현장 배치 확인표(현행 서식) — 작성 예시 미리보기
