하수관거 시공계획서 양식을 이 화면에서 바로 채우면 합계 · 금액이 저절로 계산되고, PDF로 저장 · 인쇄할 수 있습니다. 손으로 쓸 빈 양식은 엑셀(xlsx)로 다운로드할 수 있고, 회원가입이 필요 없습니다.
이렇게도 부릅니다 — 하수관거 시공계획 · 관거 시공계획서 · 추진공 시공계획

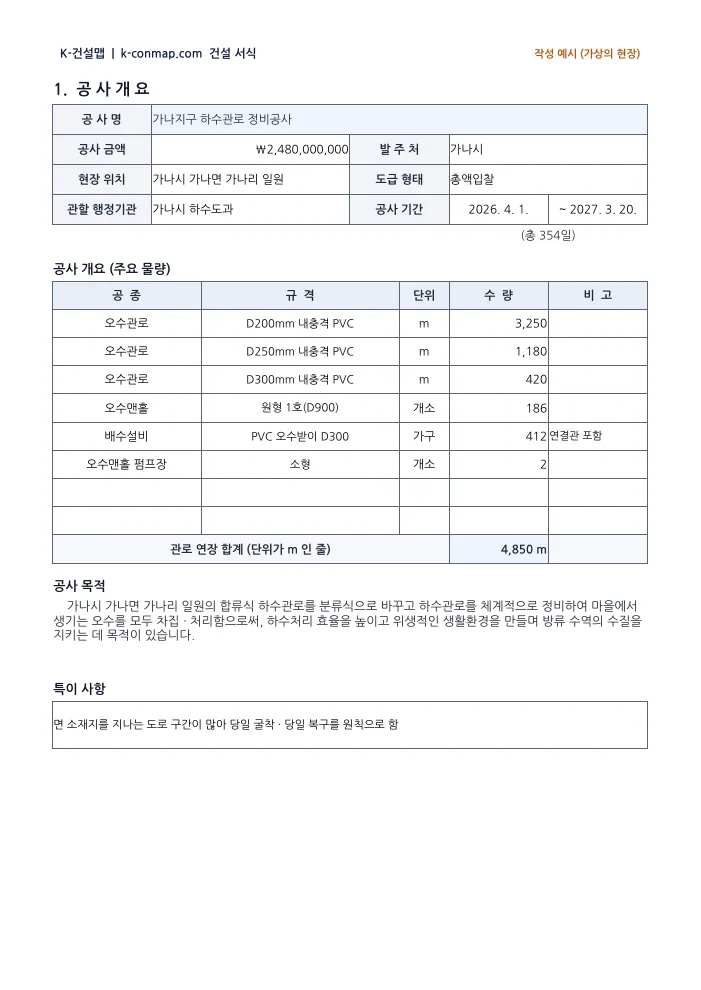

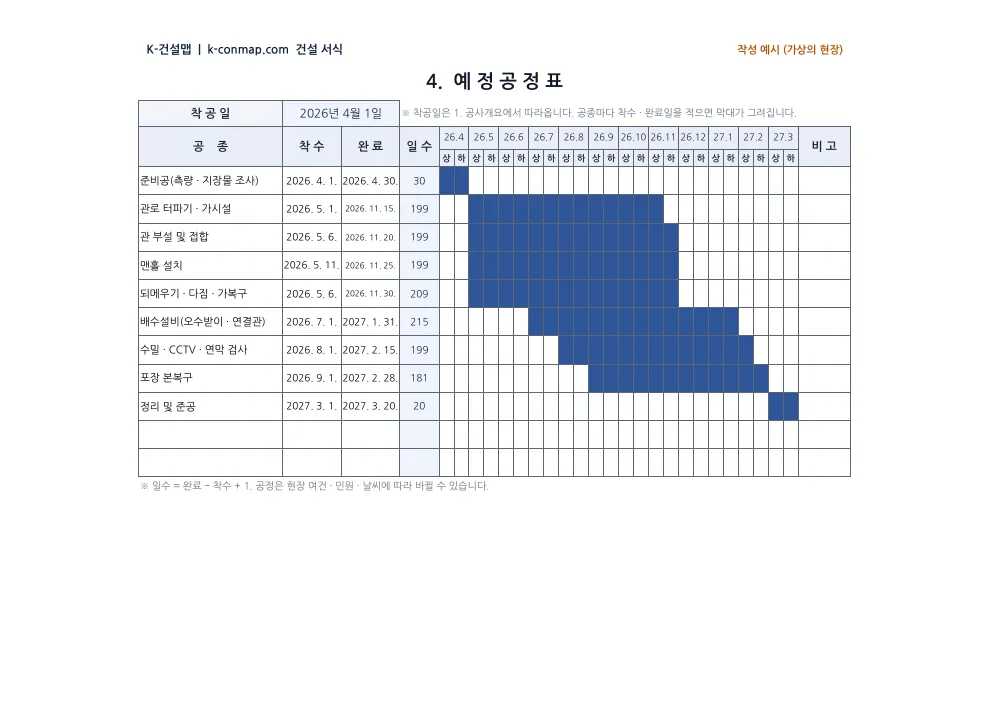

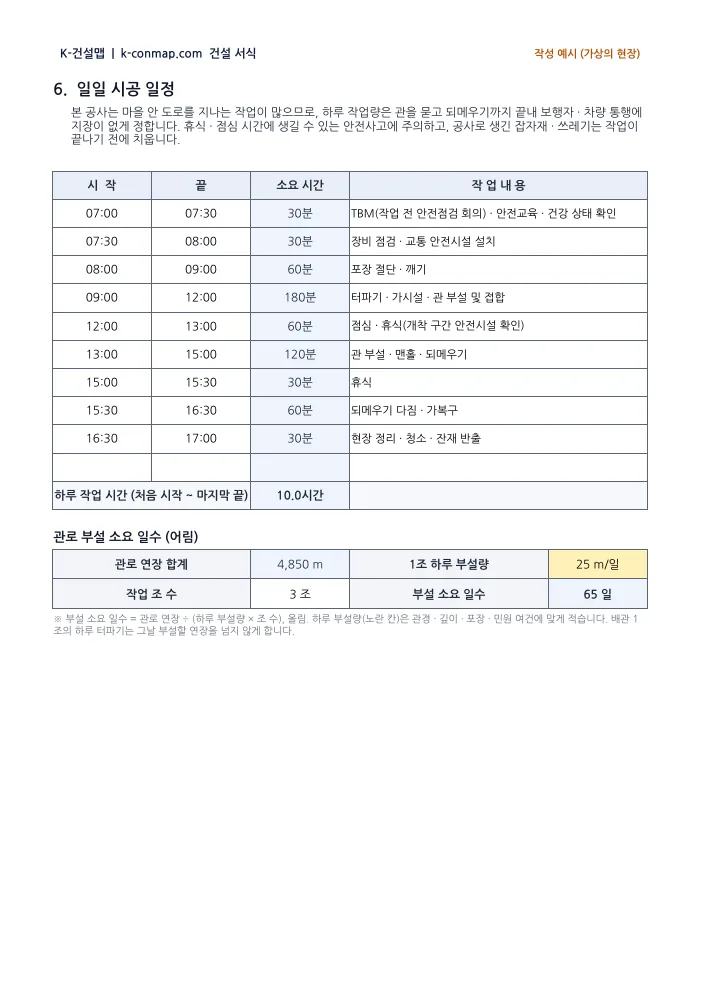

하수관거(오수 · 우수 관로) 공사를 시작하기 전에 감독(감리)에게 내는 시공계획서입니다. 관로 공사는 땅을 파고 기초를 놓고 관을 묻은 뒤 되메우고 포장을 복구하는 순서라, 굴착 깊이와 흙막이, 지하 매설물 보호, 교통 처리가 계획의 중심입니다. 이 서식은 공사개요 · 위치도 · 조직도 · 예정공정표 · 공종별 시공절차(토공 · 기초 · 가시설 · 콘크리트 · 관거 · 맨홀 · 배수설비 · 포장) · 일일 시공일정 · 장비 인력 투입 · 안전환경까지 차례가 잡혀 있고, 관로 연장 합계 · 공사 일수 · 부설 소요 일수 · 투입 누계가 자동으로 셈됩니다.
