시스템 동바리 해체 계획서 양식
시스템 동바리 해체 계획서 — 현장양생 공시체 강도로 해체 시기를 판정하고(측면 5 MPa · 슬래브·보 밑면 단층 fck×2/3·14 MPa 이상 · 다층 fck 이상), 층별 해체 순서 · 재받침(필러 동바리) · 인원·장비 · 해체 전·중·후 안전 확인표까지. 판정 · 하중 비교 · 재받침 수량 · 미확인 항목이 자동입니다.
시스템 동바리 해체 계획서 양식을 이 화면에서 바로 채우면 합계 · 금액이 저절로 계산되고, PDF로 저장 · 인쇄할 수 있습니다. 손으로 쓸 빈 양식은 엑셀(xlsx)로 다운로드할 수 있고, 회원가입이 필요 없습니다.
이렇게도 부릅니다 — 동바리 해체계획서 · 거푸집 동바리 해체 계획서 · 시스템 서포트 해체 · 동바리 존치기간 · 재받침 계획 · 동바리 해체 시기
✍️ 이렇게 쓰세요 — 엑셀을 받아 채우는 것보다 빠르게 — 종이의 칸을 누르고 쓰면 계산은 저절로, PDF 는 한 번에.
- 칸을 누릅니다 — 종이에서 옅은 파란 칸이 쓰는 칸입니다. 누르면 화면 아래에 큰 «쓰는 칸» 이 뜨고, 위에 그 칸 이름(예: 공사명 · 계약금액 · 공종 3번째 줄)이 나옵니다.
- 쓰고 Enter — Enter(또는 «다음 칸 ▶»)를 누르면 다음 칸으로 넘어갑니다. PC 는 Tab 으로 옆 칸, Shift+Tab 으로 앞 칸, 여러 줄은 Alt+Enter 입니다. 금액은 쉼표 없이 쳐도 되고, % 칸은 3.5 처럼 치면 3.5% 가 됩니다. 날짜 칸은 달력에서 고르거나 «오늘» 을 누릅니다. 고르는 칸(양호 · 불량 같은 것)은 단추를 누릅니다.
- 계산은 저절로 — 하늘색 칸(합계 · 누계 · 금액 한글 표기 · 비율 · 일수)은 엑셀 서식과 같은 수식으로 저절로 채워집니다. 손으로 고치지 않아도 됩니다 — 누르면 «자동 계산 칸» 이라고 알려 드립니다.
- 한 번 쓰면 다른 서식에도 — 공사명 · 회사명 · 발주기관 · 계약금액 · 공사기간 · 현장대리인 같은 칸은 한 번 쓰면 다른 서식을 열 때 먼저 채워 둡니다. 작성일 · 일자는 오늘 날짜로 들어갑니다. 다르면 그 칸만 고치세요.
- 쓰던 것은 저절로 남습니다 — 창을 닫았다가 다시 열어도 쓰던 그대로입니다. 여러 벌을 남기려면 «💾 저장» — «📂 저장한 것» 에서 불러오기 · 복사해 새로 · 지움. 작업일보처럼 날마다 쓰는 서식은 어제 것을 «복사해 새로» 열면 날짜는 오늘로, 전일 값은 어제 누계로 채워집니다.
- PDF 저장 · 인쇄 — «📄 PDF 저장» 을 누르면 종이 그대로 PDF 파일이 내려받아집니다(폰도 됩니다). «🖨 인쇄» 는 바로 프린터로. 쪽이 많은 서식은 «쪽» 칸에 1-3, 7 처럼 적으면 그 쪽만 나옵니다. 시트가 여럿이면 ☑ 를 뺀 시트는 넣지 않습니다.
- 처음 보는 서식은 «✍ 예시 채우기» — 가상의 현장으로 다 채운 모습이 종이에 들어갑니다. 무엇을 어디에 쓰는지 보고 «🧹 빈칸으로» 를 누르면 다시 빈 서식(공사명 · 회사명은 남김)입니다.
- 폰에서는 — 종이를 크게 보여 드립니다 — 옆으로 밀어 보고, «- +» 로 크기를 바꿉니다. 칸을 누르면 그 칸이 가운데로 오고, 쓰는 칸은 아래에 뜹니다.
- 내 기기에만 남습니다 — 쓴 내용은 서버로 가지 않고 이 기기(이 브라우저)에만 남습니다. 다른 기기에서 이어 쓰려면 PDF 로 저장해 두세요. 브라우저 기록을 지우면 쓴 것도 지워집니다.
- 엑셀이 꼭 필요하면 — 손으로 쓰실 분을 위해 칸 틀만 있는 «빈 틀 엑셀» 도 드립니다(자동 계산 없음). 계산 · 저장 · PDF 는 이 화면에서 하시는 것이 빠릅니다.
이 서식은
시스템 동바리를 떼기 전에 «언제 · 어떤 차례로 · 어디를 다시 받치고 · 누가 무엇을 확인하는지» 를 정해 감리(감독) 승인을 받는 계획서입니다. 콘크리트가 자기 무게와 위층 타설하중을 견딜 강도에 이르기 전에 동바리를 떼면 처짐 · 균열에서 붕괴까지 이어집니다. 이 서식은 현장양생 공시체 강도를 넣으면 KCS 14 20 12 기준(측면 5 MPa · 슬래브 · 보 밑면은 단층 fck × 2/3 이상이고 14 MPa 이상, 다층 fck 이상)으로 해체 가능 여부가 나오고, 층별 해체 순서표 · 재받침(필러 동바리) 하중 비교 · 해체 전 · 중 · 후 안전 확인표까지 한 파일에 담았습니다.
칸별 작성법
- 개요 · 해체 기준
- 구조 형식(단층/다층) · fck · 시멘트 종류 · 내구성 여부를 고르면 기준 강도가 정해집니다. 최대 설치 높이가 5 m 이상이면 구조 안전성 확인 대상으로 표시됩니다.

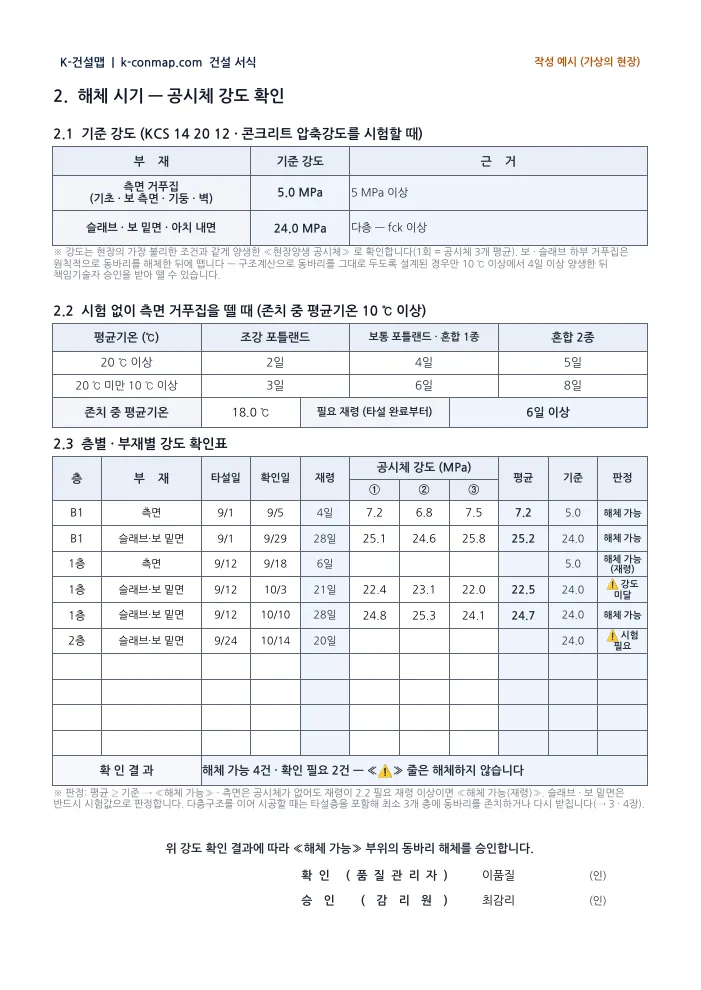

- 해체 시기
- 층 · 부재마다 타설일 · 확인일 · 공시체 강도 3개를 적으면 평균과 «해체 가능 / 강도 미달 / 시험 필요» 가 나옵니다. 측면 거푸집은 존치 중 평균기온이 10 ℃ 이상이면 재령으로도 판정합니다.

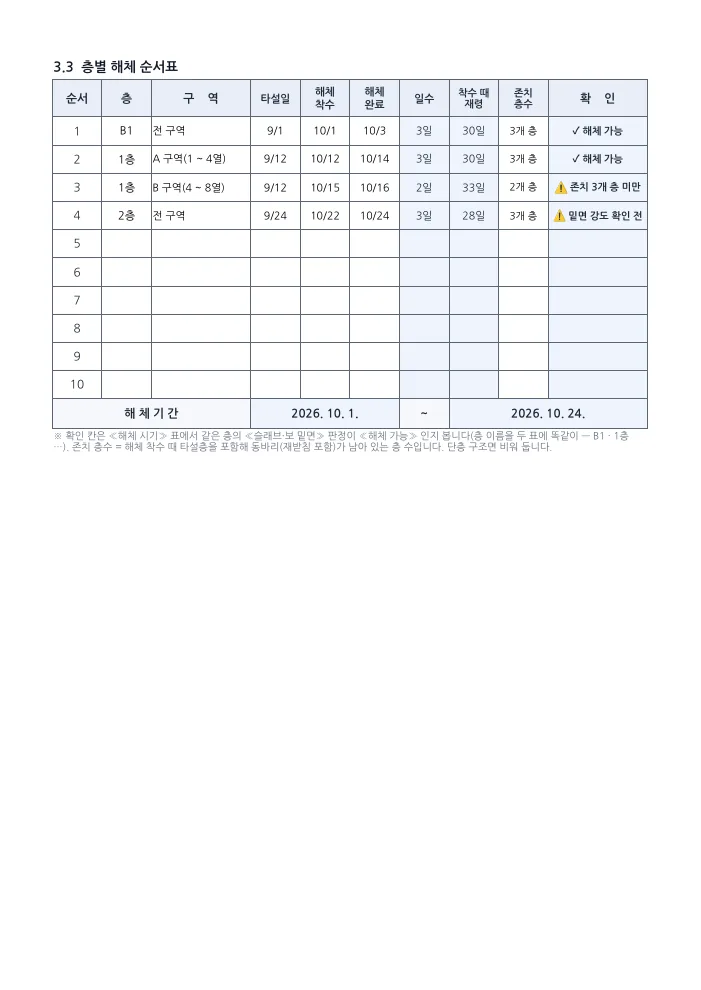

- 해체 순서
- 층 · 구역별 착수 · 완료일과 존치 층수를 적으면 같은 층 밑면 강도가 확인됐는지와 «타설층 포함 3개 층 존치» 를 함께 봅니다.

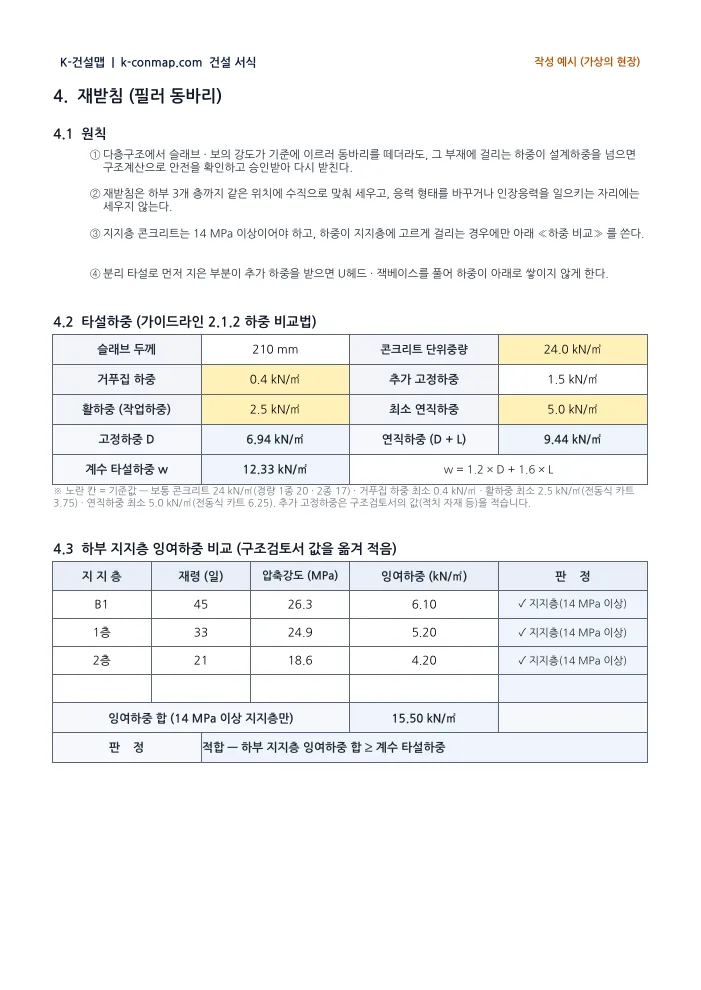

- 재받침
- 슬래브 두께 등으로 계수 타설하중(1.2D + 1.6L)을 셈하고, 구조검토서의 하부 지지층 잉여하중을 옮겨 적어 대조합니다. 재받침 수량은 면적 ÷ 간격을 올림합니다.

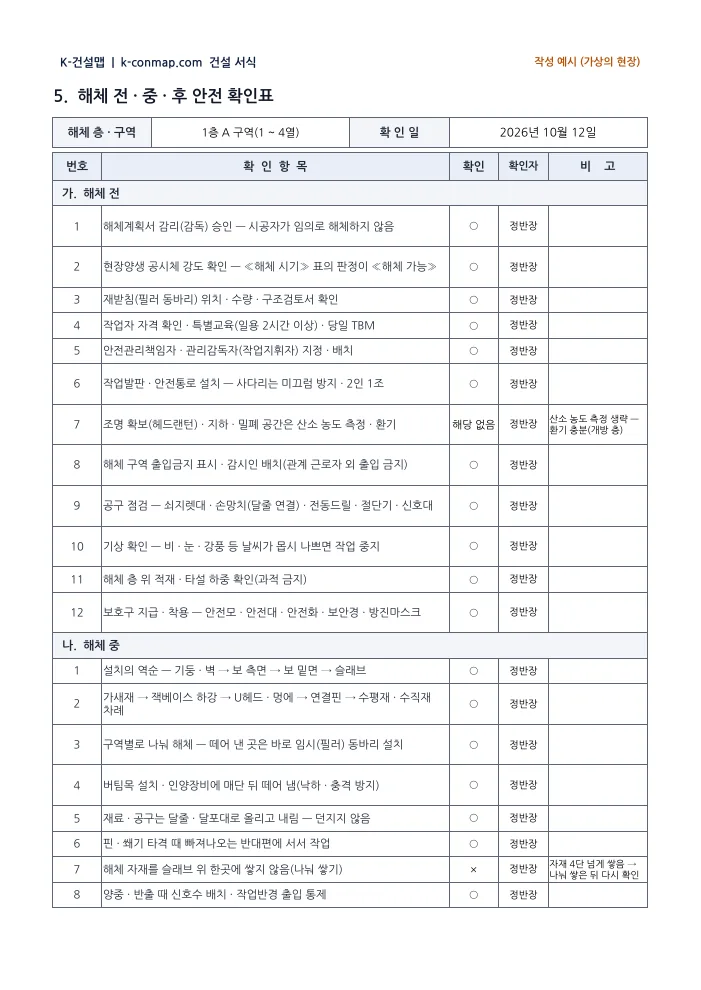

- 안전 확인표
- 층 · 구역마다 해체 전 12 · 해체 중 8 · 해체 후 6 항목을 ○ · × · 해당 없음으로 고르면 «해체 착수 가능» 여부가 나옵니다.
근거 법령
- 산업안전보건기준에 관한 규칙 제333조(조립·해체 등 작업 시의 준수사항) — 기둥 · 보 · 벽체 · 슬래브 등의 거푸집과 동바리를 조립하거나 해체할 때 지킬 일을 정한 조문입니다 — 작업 구역에 관계 근로자 아닌 사람의 출입 금지, 비 · 눈 등으로 날씨가 몹시 나쁘면 작업 중지, 재료 · 공구를 올리고 내릴 때 달줄 · 달포대 사용, 낙하 · 충격에 의한 재해를 막는 조치(버팀목 설치 · 인양장비에 매단 뒤 작업 등).
- 건설기술 진흥법 시행령 제101조의2(가설구조물의 구조적 안전성 확인) — 높이 5미터 이상인 거푸집 및 동바리(그리고 높이 2미터 이상 흙막이 지보공, 31미터 이상 비계 등)는 그 공사 업체에 고용되지 않은 관계전문가(기술사)에게 구조적 안전성을 확인받고, 시공 전에 시공상세도면과 관계전문가가 서명 또는 기명날인한 구조계산서를 공사감독자 또는 건설사업관리기술인에게 내야 합니다.
- 산업안전보건법 시행규칙 제26조(교육시간 및 교육내용 등) — 교육시간은 별표 4, 교육내용은 별표 5에 따릅니다. 거푸집 동바리의 조립 또는 해체작업은 특별교육 대상 작업입니다(일용근로자 등 2시간 이상).
국가법령정보센터 원문 기준(2026-10-15)입니다. 법령은 바뀔 수 있으니 계약·제출 전에 조문 링크로 원문을 확인하세요.
언제 내나
슬래브 · 보 밑 동바리를 떼기 전 — 감리(감독) 승인을 받고, 층 · 구역마다 해체 전에 강도 확인표와 안전 확인표를 씁니다.
놓치기 쉬운 것
- 🆕 새로 만든 서식입니다 — KCS 14 20 12(거푸집 및 동바리)의 해체 시기 표와 「거푸집 및 동바리 해체 가이드라인」(2023. 1.)의 존치 · 순서 · 재받침 · 안전 기준으로 짰습니다.
- 노란 칸 = 기준값(현장에 맞게 고쳐 씀) · 하늘색 칸 = 자동 계산. 뒤쪽 주황 탭 시트는 가상의 현장으로 채운 «작성 예시» 입니다.
- 해체 강도는 현장의 가장 불리한 조건과 같게 양생한 현장양생 공시체로 확인합니다. 다층구조에서 구조계산으로 존치 기간을 줄여도 14 MPa 이상이어야 합니다.
- 재받침 하중 비교는 구조검토서의 값을 옮겨 적어 대조하는 칸입니다 — 구조검토를 대신하지 않습니다.
이 서식은 K-건설맵이 만든 일반 양식입니다. 계약서·과업지시서에 정해진 서식이 있으면 그것을 쓰세요.
