실정보고서 양식

현장이 설계와 다를 때, 그 사실과 처리 방향을 알리는 서류입니다.

실정보고서 양식을 이 화면에서 바로 채우면 합계 · 금액이 저절로 계산되고, PDF로 저장 · 인쇄할 수 있습니다. 손으로 쓸 빈 양식은 엑셀(xlsx)로 다운로드할 수 있고, 회원가입이 필요 없습니다.

이렇게도 부릅니다 — 실정보고 · 현장 실정보고서

✍️ 이렇게 쓰세요 — 엑셀을 받아 채우는 것보다 빠르게 — 종이의 칸을 누르고 쓰면 계산은 저절로, PDF 는 한 번에.
  1. 칸을 누릅니다 — 종이에서 옅은 파란 칸이 쓰는 칸입니다. 누르면 화면 아래에 큰 «쓰는 칸» 이 뜨고, 위에 그 칸 이름(예: 공사명 · 계약금액 · 공종 3번째 줄)이 나옵니다.
  2. 쓰고 Enter — Enter(또는 «다음 칸 ▶»)를 누르면 다음 칸으로 넘어갑니다. PC 는 Tab 으로 옆 칸, Shift+Tab 으로 앞 칸, 여러 줄은 Alt+Enter 입니다. 금액은 쉼표 없이 쳐도 되고, % 칸은 3.5 처럼 치면 3.5% 가 됩니다. 날짜 칸은 달력에서 고르거나 «오늘» 을 누릅니다. 고르는 칸(양호 · 불량 같은 것)은 단추를 누릅니다.
  3. 계산은 저절로 — 하늘색 칸(합계 · 누계 · 금액 한글 표기 · 비율 · 일수)은 엑셀 서식과 같은 수식으로 저절로 채워집니다. 손으로 고치지 않아도 됩니다 — 누르면 «자동 계산 칸» 이라고 알려 드립니다.
  4. 한 번 쓰면 다른 서식에도 — 공사명 · 회사명 · 발주기관 · 계약금액 · 공사기간 · 현장대리인 같은 칸은 한 번 쓰면 다른 서식을 열 때 먼저 채워 둡니다. 작성일 · 일자는 오늘 날짜로 들어갑니다. 다르면 그 칸만 고치세요.
  5. 쓰던 것은 저절로 남습니다 — 창을 닫았다가 다시 열어도 쓰던 그대로입니다. 여러 벌을 남기려면 «💾 저장» — «📂 저장한 것» 에서 불러오기 · 복사해 새로 · 지움. 작업일보처럼 날마다 쓰는 서식은 어제 것을 «복사해 새로» 열면 날짜는 오늘로, 전일 값은 어제 누계로 채워집니다.
  6. PDF 저장 · 인쇄 — «📄 PDF 저장» 을 누르면 종이 그대로 PDF 파일이 내려받아집니다(폰도 됩니다). «🖨 인쇄» 는 바로 프린터로. 쪽이 많은 서식은 «쪽» 칸에 1-3, 7 처럼 적으면 그 쪽만 나옵니다. 시트가 여럿이면 ☑ 를 뺀 시트는 넣지 않습니다.
  7. 처음 보는 서식은 «✍ 예시 채우기» — 가상의 현장으로 다 채운 모습이 종이에 들어갑니다. 무엇을 어디에 쓰는지 보고 «🧹 빈칸으로» 를 누르면 다시 빈 서식(공사명 · 회사명은 남김)입니다.
  8. 폰에서는 — 종이를 크게 보여 드립니다 — 옆으로 밀어 보고, «- +» 로 크기를 바꿉니다. 칸을 누르면 그 칸이 가운데로 오고, 쓰는 칸은 아래에 뜹니다.
  9. 내 기기에만 남습니다 — 쓴 내용은 서버로 가지 않고 이 기기(이 브라우저)에만 남습니다. 다른 기기에서 이어 쓰려면 PDF 로 저장해 두세요. 브라우저 기록을 지우면 쓴 것도 지워집니다.
  10. 엑셀이 꼭 필요하면 — 손으로 쓰실 분을 위해 칸 틀만 있는 «빈 틀 엑셀» 도 드립니다(자동 계산 없음). 계산 · 저장 · PDF 는 이 화면에서 하시는 것이 빠릅니다.

이 서식은

공사 중 현장 상태가 설계서와 다르거나, 설계서가 불분명하거나 누락·오류가 있는 것을 발견했을 때 그 사실과 처리 방향을 발주기관에 알리는 서류입니다. 공사계약 일반조건은 이런 사실을 발견하면 그 부분을 시공하기 전에(현장 상태가 다르면 지체 없이) 서류로 계약담당공무원과 공사감독관에게 동시에 알리게 하고, 설계변경은 그 부분을 시공하기 전에 마치도록 합니다. 먼저 시공하고 나중에 보고하면 정산을 인정받기 어렵습니다.

칸별 작성법

공사명 · 계약번호 · 보고일자 · 관련 공종
보고 번호를 매겨 두면 설계변경 요청서에서 그 번호를 부를 수 있습니다.
1. 현장 현황
측량·시험·사진으로 확인한 실제 상태를 적습니다.
2. 설계와 다른 점
도면·시방서·내역서의 어느 부분과 다른지 도면번호·쪽수까지 적습니다.
3. 원인
지질·용수·지하매설물 같은 현장 조건 때문인지, 설계서의 누락·오류 때문인지 나눕니다. 근거 조문이 달라집니다.
4. 조치 제안
공법·규격·물량을 어떻게 바꿀지 1~2안으로 적습니다.
5. 예상 증감액 · 6. 공기 영향
늘어나는 것과 줄어드는 것을 나누어 개략 금액과 공기 영향을 적습니다.
서명
현장대리인과 대표자.

근거 법령

국가법령정보센터 원문 기준(2026-10-01)입니다. 법령은 바뀔 수 있으니 계약·제출 전에 조문 링크로 원문을 확인하세요.
언제 내나
다른 점을 발견한 즉시. 공사를 진행한 뒤에 내면 인정받기 어렵습니다.
놓치기 쉬운 것
함께 내는 서류
비슷한 서식 — 같은 일, 다른 모양
쓰임과 장수가 조금씩 다릅니다. 내는 곳이 원하는 범위에 맞는 것을 고르세요.
📐
설계변경 요청서
실정보고 뒤 실제로 설계를 바꿔 달라고 내는 서류입니다.
→
📑
설계변경 산출내역서
당초와 변경을 나란히 놓고 증감을 항목별로 적는 표입니다.
→
🗂
설계변경 총괄표
1차·2차·3차 변경을 한 장에 모아 계약금액이 어떻게 움직였는지 보여줍니다.
→
미리보기

실정보고서 빈 서식 미리보기
빈 서식

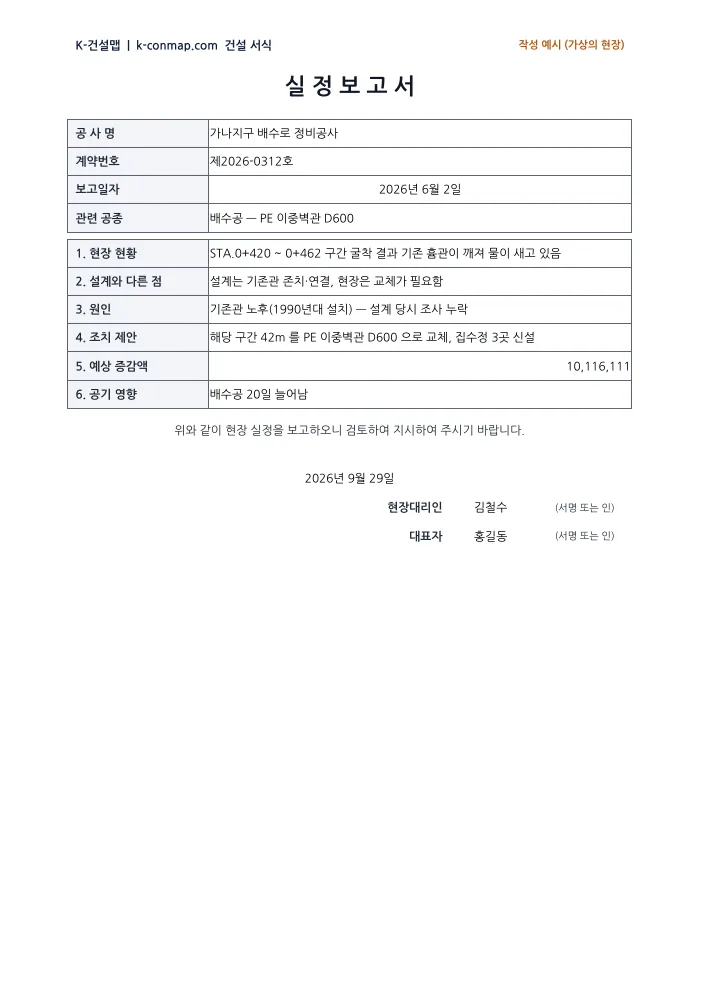

실정보고서 작성 예시 미리보기
작성 예시
공무 단계의 다른 서식
내려받기 →
내려받기 →
내려받기 →
이 서식은 K-건설맵이 만든 일반 양식입니다. 계약서·과업지시서에 정해진 서식이 있으면 그것을 쓰세요.
