공기연장 신청서 양식

내 잘못이 아닌 이유로 공사가 늦어질 때 기한을 늘려 달라는 서류입니다.

공기연장 신청서 양식을 이 화면에서 바로 채우면 합계 · 금액이 저절로 계산되고, PDF로 저장 · 인쇄할 수 있습니다. 손으로 쓸 빈 양식은 엑셀(xlsx)로 다운로드할 수 있고, 회원가입이 필요 없습니다.

이렇게도 부릅니다 — 계약기간 연장 신청서 · 공사기간 연장 신청서 · 공기연장 요청서

✍️ 이렇게 쓰세요 — 엑셀을 받아 채우는 것보다 빠르게 — 종이의 칸을 누르고 쓰면 계산은 저절로, PDF 는 한 번에.
  1. 칸을 누릅니다 — 종이에서 옅은 파란 칸이 쓰는 칸입니다. 누르면 화면 아래에 큰 «쓰는 칸» 이 뜨고, 위에 그 칸 이름(예: 공사명 · 계약금액 · 공종 3번째 줄)이 나옵니다.
  2. 쓰고 Enter — Enter(또는 «다음 칸 ▶»)를 누르면 다음 칸으로 넘어갑니다. PC 는 Tab 으로 옆 칸, Shift+Tab 으로 앞 칸, 여러 줄은 Alt+Enter 입니다. 금액은 쉼표 없이 쳐도 되고, % 칸은 3.5 처럼 치면 3.5% 가 됩니다. 날짜 칸은 달력에서 고르거나 «오늘» 을 누릅니다. 고르는 칸(양호 · 불량 같은 것)은 단추를 누릅니다.
  3. 계산은 저절로 — 하늘색 칸(합계 · 누계 · 금액 한글 표기 · 비율 · 일수)은 엑셀 서식과 같은 수식으로 저절로 채워집니다. 손으로 고치지 않아도 됩니다 — 누르면 «자동 계산 칸» 이라고 알려 드립니다.
  4. 한 번 쓰면 다른 서식에도 — 공사명 · 회사명 · 발주기관 · 계약금액 · 공사기간 · 현장대리인 같은 칸은 한 번 쓰면 다른 서식을 열 때 먼저 채워 둡니다. 작성일 · 일자는 오늘 날짜로 들어갑니다. 다르면 그 칸만 고치세요.
  5. 쓰던 것은 저절로 남습니다 — 창을 닫았다가 다시 열어도 쓰던 그대로입니다. 여러 벌을 남기려면 «💾 저장» — «📂 저장한 것» 에서 불러오기 · 복사해 새로 · 지움. 작업일보처럼 날마다 쓰는 서식은 어제 것을 «복사해 새로» 열면 날짜는 오늘로, 전일 값은 어제 누계로 채워집니다.
  6. PDF 저장 · 인쇄 — «📄 PDF 저장» 을 누르면 종이 그대로 PDF 파일이 내려받아집니다(폰도 됩니다). «🖨 인쇄» 는 바로 프린터로. 쪽이 많은 서식은 «쪽» 칸에 1-3, 7 처럼 적으면 그 쪽만 나옵니다. 시트가 여럿이면 ☑ 를 뺀 시트는 넣지 않습니다.
  7. 처음 보는 서식은 «✍ 예시 채우기» — 가상의 현장으로 다 채운 모습이 종이에 들어갑니다. 무엇을 어디에 쓰는지 보고 «🧹 빈칸으로» 를 누르면 다시 빈 서식(공사명 · 회사명은 남김)입니다.
  8. 폰에서는 — 종이를 크게 보여 드립니다 — 옆으로 밀어 보고, «- +» 로 크기를 바꿉니다. 칸을 누르면 그 칸이 가운데로 오고, 쓰는 칸은 아래에 뜹니다.
  9. 내 기기에만 남습니다 — 쓴 내용은 서버로 가지 않고 이 기기(이 브라우저)에만 남습니다. 다른 기기에서 이어 쓰려면 PDF 로 저장해 두세요. 브라우저 기록을 지우면 쓴 것도 지워집니다.
  10. 엑셀이 꼭 필요하면 — 손으로 쓰실 분을 위해 칸 틀만 있는 «빈 틀 엑셀» 도 드립니다(자동 계산 없음). 계산 · 저장 · PDF 는 이 화면에서 하시는 것이 빠릅니다.
🧰 사이트에서 바로 쓰기
⚡ 공사서류 원클릭 — 이 서류를 사이트에서 바로
공사명 · 계약금액 · 기간 · 대표자를 한 번만 적으면 이 서류와 함께 착공 · 기성 · 준공 · 하자 서류 34가지가 채워집니다. 화면에서 A4 그대로 보고 칸을 고쳐 인쇄 · 엑셀로도. 관급 · 민간 모두.
열기 →

이 서식은

계약상대자의 책임이 아닌 사유로 공사가 늦어질 때 계약기간(공사기간)을 늘려 달라고 신청하는 서류입니다. 국가 공사는 사유가 계약기간 안에 생겼으면 계약기간이 끝나기 전에 지체 없이 수정공정표를 붙여 서면으로 신청해야 하고, 승인받은 연장기간에는 지체상금이 붙지 않습니다. 연장이 승인되면 늘어난 기간의 간접비를 실비 범위에서 따로 청구할 수 있는데, 그 신청은 준공대가를 받기 전까지 해야 합니다.

칸별 작성법

공사명 · 계약번호 · 당초 준공예정일
계약서(변경계약서)와 같게 적습니다.
연장 신청일수 · 변경 준공예정일
사유별 일수를 더한 값과 맞아야 합니다.
사유 · 기간 · 일수
사유마다 한 줄씩 — 악천후 같은 불가항력, 관급자재 공급 지연, 발주기관 책임의 착공 지연·공사 중단, 우리 책임이 없는 설계변경 등.
근거 자료
작업일보, 기상청 관측자료, 관련 공문, 사진, 수정 공정표를 붙입니다.
연장 사유 설명 · 공정에 미친 영향
주공정이 얼마나 밀렸는지 계산 과정을 보여 줍니다. 결론만 적으면 깎입니다.
서명
현장대리인과 대표자.

근거 법령

국가법령정보센터 원문 기준(2026-10-01)입니다. 법령은 바뀔 수 있으니 계약·제출 전에 조문 링크로 원문을 확인하세요.
언제 내나
사유가 생긴 즉시. 준공일이 지난 뒤에 내면 지체상금부터 붙습니다.
놓치기 쉬운 것
함께 내는 서류
비슷한 서식 — 같은 일, 다른 모양
쓰임과 장수가 조금씩 다릅니다. 내는 곳이 원하는 범위에 맞는 것을 고르세요.
🏗
공기연장 간접비 산출서
공기가 늘어난 기간에 실제로 든 비용을 정리하는 표입니다.
→
미리보기

공기연장 신청서 빈 서식 미리보기
빈 서식

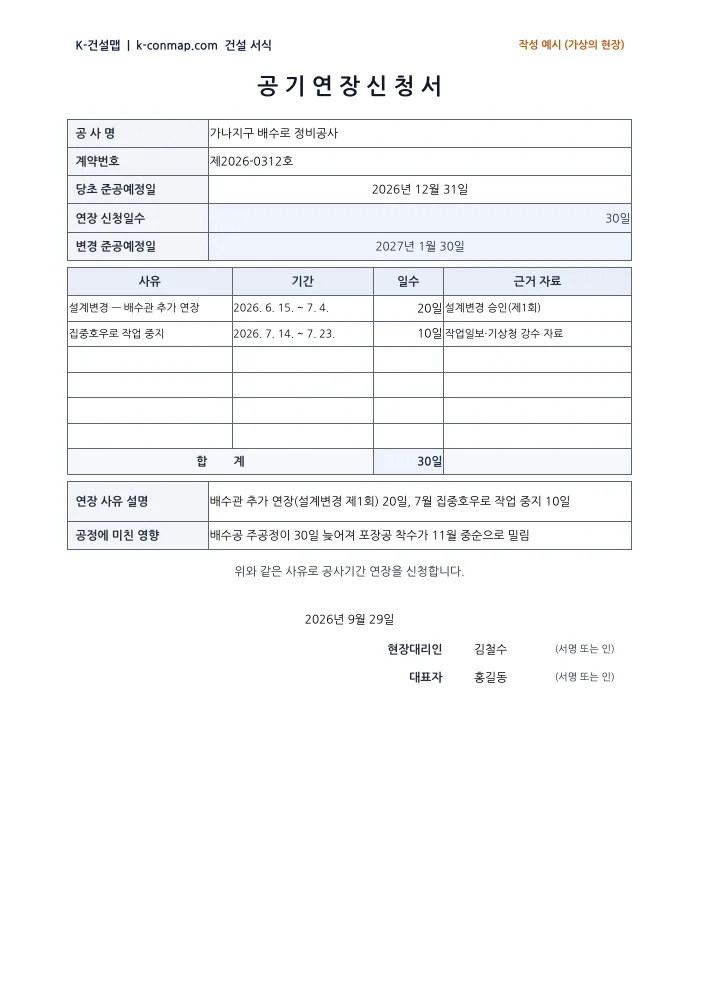

공기연장 신청서 작성 예시 미리보기
작성 예시
공무 단계의 다른 서식
내려받기 →
내려받기 →
내려받기 →
이 서식은 K-건설맵이 만든 일반 양식입니다. 계약서·과업지시서에 정해진 서식이 있으면 그것을 쓰세요.
K-건설맵 둘러보기
